Opening Foodclub Susteren uitgesteld door problemen met stroomaansluiting

De opening van het nieuwe horecaconcept Foodclub Susteren is uitgesteld vanwege het uitblijven van een stroomaansluiting. De eigenaar laat weten dat de benodigde stroomaansluiting voor de nieuwbouw voorlopig niet gerealiseerd kan worden.

“Door diverse tegenslagen rondom de bouw van het hele complex, moeten we helaas toch concluderen dat we hier op korte termijn geen terras kunnen openen en ook geen tijdelijke pop-up voor onze ijssalon”, aldus eigenaar Stef Castro. “Zonder stroomvoorziening wordt het koud houden van onze ijsvitrines onmogelijk.”

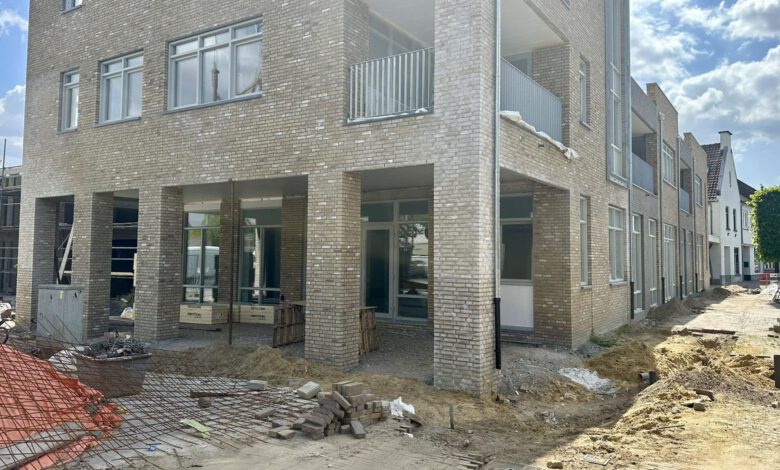

Of de oplevering van de geplande appartementen in het gebouw ook vertraging oploopt, is niet duidelijk. Bij de gemeente Echt-Susteren was niemand bereikbaar voor vragen daarover. De planning was om begin 2025 het verzamelgebouw met zes zelfstandige horeca-ondernemers te openen. De restaurants hebben allemaal hun eigen keuken en menukaart, maar delen alle faciliteiten en hebben gezamenlijk personeel.

Lees ook: Echt-Susteren krijgt ‘foodclub’

‘Personeelstekort en energietransitie spelen rol’

Volgens een woordvoerder van Enexis is de situatie in Susteren illustratief voor de huidige problemen bij het aansluiten van nieuwe klanten. “De energietransitie zorgt voor een enorme toename in aanvragen voor nieuwe aansluitingen, terwijl er in Nederland een tekort is aan goed opgeleid technisch personeel”, aldus de woordvoerder.

Daarnaast is het proces van aanvraag tot realisatie vaak complex. “Zodra een aansluiting wordt aangevraagd, moet dat ingepland worden. Als de aanvraag gedaan wordt terwijl de bouw nog bezig is, lopen de planningen van klant en netbeheerder vaak niet synchroon. Dat kan leiden tot uitstel: soms door ons, soms door de klant. Wanneer de aansluiting dan uiteindelijk gepland wordt, kunnen we niet altijd direct komen.”

Volgens Enexis varieert de wachttijd voor een reguliere aansluiting tussen de 18 en 30 weken, mits er voldoende capaciteit op het net is. In gevallen waar het elektriciteitsnet zelf moet worden uitgebreid, kan de wachttijd oplopen tot 70 weken. “In dat geval moet de straat echt open.”

Hoop op snelle oplossing

Ondanks de vertraging blijft Castro optimistisch. “We hadden jullie deze zomer heel graag willen verwelkomen op ons terras met fantastische keukens. Stiekem hopen we nog steeds dat het tóch lukt.”

Door de opgelopen vertraging is inmiddels een foodstand weer vrijgekomen.
